Eind augustus 2018 werd officieel het startschot gegeven voor de verdere
elektrificatie van spoorlijn 19. Zo kunnen er vanaf eind 2020 ook elektrische treinen rijden tussen Hamont en Mol. Op dit 33 km lange traject voert aannemer APK-group in opdracht van Fluvius omvangrijke kabelwerken uit.
De aannemer startte vandaag de werken in Pelt. Hamont-Achel volgt binnen een aantal weken.
De volgende werken worden uitgevoerd:
- sleufwerken over 5.500 meter waarbij 67 km kabel (mono polair) wordt gelegd;
- 5 gestuurde boringen;
- 2 persingen onder de bestaande spoorwegen.
Normaliter zijn deze werken einde juli 2019 klaar.
Fluvius probeert de hinder voor de omwonenden en het doorgaande verkeer zoveel mogelijk te beperken, al is dit natuurlijk niet helemaal uit te sluiten. Waar mogelijk worden de kabels in de berm gelegd. Wanneer dit door plaatsgebrek niet kan, moeten ze in het wegdek gelegd worden, met mogelijk als gevolg dat de in- en uitritten van bedrijven en/of woningen in de betreffende zone tijdelijk onbereikbaar zijn. Waar nodig, wordt een tijdelijke omleiding voorzien. De betrokken bewoners worden op voorhand geïnformeerd.

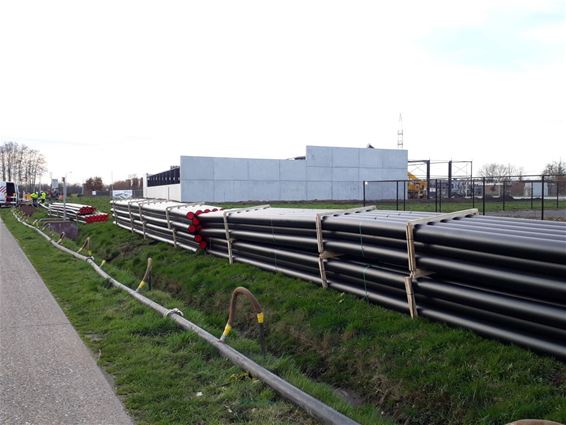

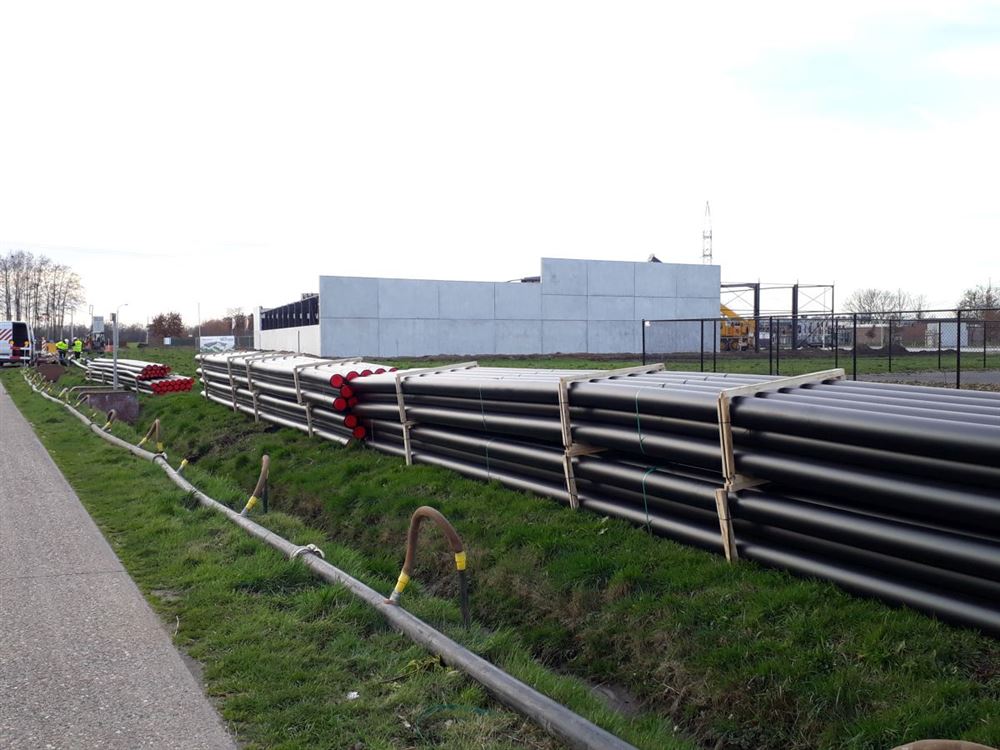

Op de foto: langs de bedrijvenzone Heikesveld liggen de buizen voor de kabels klaar.
